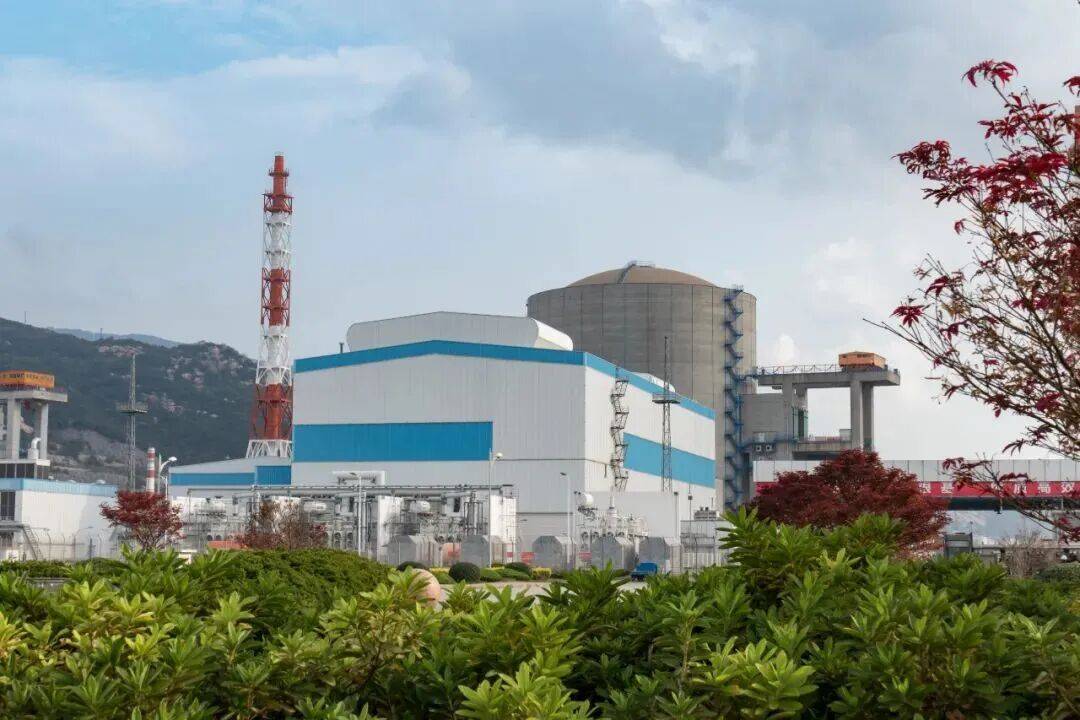

2025年9月6日20時18分,陸豐核電1號機組反應堆廠房CA05與CB22-25五合一組合模塊順利完成整體吊裝,過程平穩有序、安全受控,標志著這一施工技術在國內首次成功實施應用。
此次吊裝的組合模塊是反應堆廠房化學與容積控制系統關鍵設備房間的主體墻體結構。與傳統施工方式相比,本次采用的"五合一"整體吊裝方案實現了多項重要創新:
首先在作業效率方面顯著提升。將原本5次島內吊裝作業整合為1次,減少4次高風險起重作業,既降低了安全風險,也減輕了對島內其他施工活動的干擾。
其次在工程質量方面有效提高。將多個模塊的拼裝、焊接等工作前移至條件更好的預制場地完成,改善了作業環境,避免了交叉施工影響,進一步保障了焊接質量與施工精度。
同時在建設周期方面得到優化。該工藝為反應堆廠房內部結構施工節省了寶貴時間,為后續核電項目模塊化施工積累了實踐經驗。
面對組合模塊結構復雜、易變形、就位精度要求高等挑戰,陸豐核電項目管理團隊提前數月開展技術攻關,通過三維建模、吊裝仿真計算和防變形工裝設計,確保了方案可行性。項目還組織協調四家主要承包商,通過專題研討、獨立驗算和現場核查,逐一解決了吊裝工藝、鋼筋干涉等技術難題。
此次CA05與CB組合模塊的成功吊裝,是陸豐項目管理團隊積極踐行“未模創模”目標的一次生動體現,此次實踐不僅為1號機組后續優化施工積累了寶貴經驗,也為2號機組的建設提供了可復制的優秀范本。后續項目管理團隊將繼續深入踐行"嚴慎細實"工作作風,大力弘揚"陸核精神",堅持"三個圍繞"價值導向,持續探索和推進核電建造技術的創新與應用,為陸豐核電1、2號機組工程的高質量建設保駕護航。
