截至2018年9月底,已有8家投資者開展了10個太陽能發電項目,總投資19,646.4億元。
截至2018年9月底,八名投資者在Trang Bang,Ben Cau,Tan Chau和Duong Minh Chau四個地區開展了10個太陽能發電項目。總發電量808兆瓦,總投資19,646.4億越南盾,項目用地總量為1,083公頃; 其中,將近900公頃用于Dau Tieng水庫的半淹水土地。

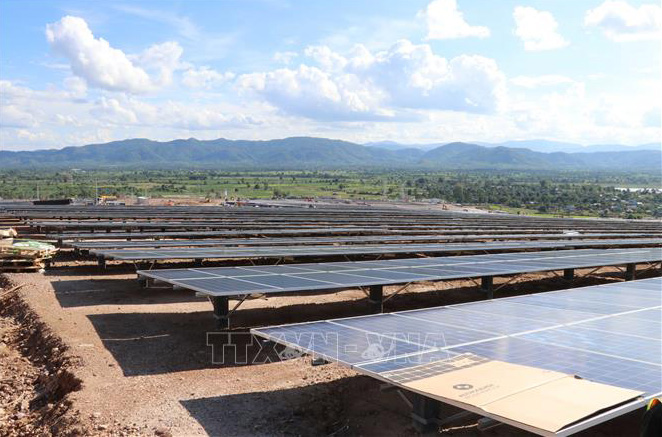

到目前為止,10個項目中有9個已經開工建設,爭取在2019年6月之前完成電力。
具體而言,TTC No.1和TTC No.2的總設計容量為98兆瓦,投資資本為2,675.3億越南盾,在安清清埠港使用128.45公頃土地。 Trang Bang區Hoa區。
這兩個項目于2018年5月和7月開始; 特別是,TTC No.1太陽能發電廠已完成約45%的建設工作量。預計這兩個項目將于2016年5月投入使用;
太陽能項目斗Tieng 1,圖2和斗Tieng斗Tieng 3(JSC能源斗Tieng西寧的)中,用500兆瓦設計總容量,總投資12,759.9十億,位于Tan Hung,Tan Chau區和Suoi Da公社(Duong Minh Chau區)的720公頃Dau Tiep水庫。這些項目于1818年9月初開始,預計將于2019年6月完成。
在西寧和貿易區和能源行業冠嘉HCG太陽能電站項目共擁有100兆瓦生產能力,2,406十億越南盾的投資資本,使用116.3公頃土地在邊境門經濟區Moc Bai,屬于Ben Cau區Tien Thuan和Loi Thuan的2個社區。該項目于2018年9月開始,預計于2019年6月完工......
對于省內太陽能發電項目即將發電,有效加入國家電網,在第34屆省委執行委員會會議上,西寧省委書記Tran Luu Quang要求省人民委員會注意指導地方當局,部門和投資者快速協調解決困難,障礙,加快補償和離地通關加快項目建設進度。
同時,加強對東鐵湖淹沒項目執行項目的外國投資者和承包商的檢查和指導,嚴格執行外國人就業規定。按照法律規定。
